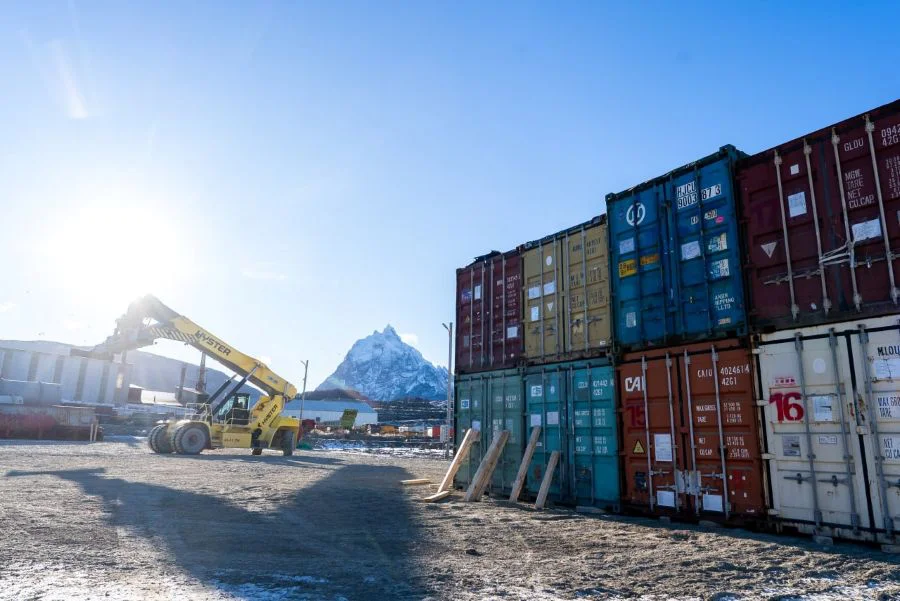

En 48 hs se descargó el 25% del equipamiento de la nueva usina para Ushuaia

A dos días de iniciado el histórico operativo logístico, ya se descargó el 25% del equipamiento de la nueva usina de Ushuaia. Los elementos fueron retirados del barco y transportados al predio donde se construye la planta energética.

Ushuaia31/07/2026Javier PueblaJavier Puebla



En 48 hs se descargó el 25% del equipamiento de la nueva usina para Ushuaia
En 48 hs se descargó el 25% del equipamiento de la nueva usina para Ushuaia

Con 15 camiones y 5 carretones afectados a los trabajos, en las primeras dos jornadas se completaron 86 viajes y se descargaron 98 bultos, con un peso aproximado de 1500 toneladas.



El operativo continuará los próximos días con bultos y equipamiento de grandes dimensiones. Se espera que en total hasta finalizar la descarga se realicen más de 250 viajes.



La Ministra de Energía de la Provincia, Gabriela Castillo, comentó al respecto que “se está llevando adelante todo con normalidad, dentro de los tiempos y parámetros que habíamos previsto”.



“Ya hemos descargado un 25% de los elementos que vinieron en el barco, más de mil quinientas toneladas. Es un hecho verdaderamente sin precedentes en Ushuaia y en la provincia. La cantidad y dimensiones de los equipos hacen que este operativo sea inédito”, recalcó.

Te puede interesar
Se desarrolló el precongreso Fin del Mundo ‘Territorios, derechos y longevidad en tiempos de cambio’

Se desarrolló el precongreso Fin del Mundo ‘Territorios, derechos y longevidad en tiempos de cambio’

Javier Puebla
Ushuaia31/07/2026
Ushuaia fue sede de la primera jornada del Precongreso Fin del Mundo 2026 "Territorios, derechos y longevidad en tiempos de cambio", que reunió a más de 150 personas entre profesionales, equipos de salud, personas mayores, estudiantes, cuidadores, representantes de organizaciones e instituciones, autoridades provinciales, municipales, legislativas y del Poder Judicial.

Lo más visto
